Ajoittaminen
Vinkki:
Yritystasolla ajoittaminen toimii yleensä parhaiten niin, että valitset yrityksellesi yhden ajoitustavan (Eteen-, Taakse-, Vapaana-ajoitustavan mahdollisesti yhdistettynä töiden lukitsemiseen ja automaattiajoitukseen). Dokumentoi, perustele ja opeta kaikille tuotantoon siirtäville työntekijöille valitsemasi ajoitustapa.
Uusi tuotantotyö -näytön yläosassa näet toiminnot Eteen-, Taaksepäin- ja Vapaana-toiminnot sekä niiden vieressä päivämäärän, joka on ajoituksen ankkuripäivä (jos aktivoituna).
Eteenpäin-toiminnolla, ohjelma järjestää työt siten, että listassa ensimmäinen työ saa aloitusajaksi antamasi ajan ja muut työt lasketaan tästä eteenpäin. Eteenpäin-ajoitus tukee parhaiten työvaiheilla olevia lisäoptioita kuten limitys, asetus- ja asettumisaika.
Taaksepäin-toiminto antaa ajan viimeiselle työlle ja lähtee laskemaan aikoja taaksepäin. Taaksepäin-ajoitustoiminto hakee yli kaksi tasoisessa rakenteessa aina oman isärakenteen aloituspäivän lapsirakenteelle ankkuripäiväksi.
Ohjelma ajoittaa puolivalmisteet valmistettavaksi ensin, tuoterakenteen määräämässä järjestyksessä ja päätuotteen valmistus viimeisenä.

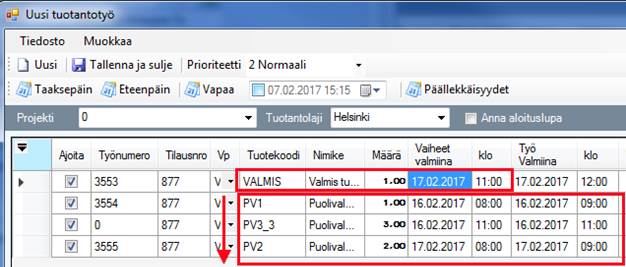

Kuva: Ajoitustoiminnot ajoittavat
ensin puolivalmisteet rakenteen määräämässä järjestyksessä ja viimeisenä
päätuotteen valmistuksen.
Mikäli vaiheen aloitus menee menneisyyteen, esittää ohjelma työvaiherivi(t) punaisena eikä ajoita vaihetta. Jos vaiheen valmistusaika (eli työvaiheen Kapasiteetti-arvo) on 0, niin Taakse-, Eteenpäin ja Vapaa-ajoitukset asettavat edellisen vaiheen lopetusajan vaiheen aloitus ja lopetusajaksi.
Vapaa-toiminto, laskee ensimmäisen mahdollisen aloitusajan ja järjestää työt siitä eteenpäin. Ohjelma etsii ensimmäisen työvaiheen koneen viimeisen työn ja ajoittaa vaiheet siitä eteenpäin. Vapaa-toiminnon käyttäminen on parhaimmillaan, kun käytät sen kanssa automaattiajoitusta.
Ajoita-valinnalla voit valita Uusi tuotantotyö –näytössä ajoitettavan työnumeron tai työnumerot (osan/kaikki vaiheet).
Lue lisää koneiden kapasiteetista hakusanalla Koneet.
Kuva: Vain viimeinen vaihe ajoitettu
ankkuripäivän (20.01.2017 07:00) mukaan (koneen kapasiteetti alkaa
08:00).
Kuva: Ohjelma näyttää työvaiherivien
viimeisenä sarakkeena Ajoitustiedot
Ajoitustiedot-sarakkeessa ohjelma näyttää:
- Valmistusmäärän
- Koneen nopeustyyppi
- Koneen kapasiteettikerroin (jos se on suurempi kuin 1)
- Yhden valmistettavan kappaleen vaiheen kesto minuuteissa
- Kaikkien valmistettavien kappaleiden vaiheen kesto minuuteissa
- Vaiheen limitys%
- Lopussa Kuormatiedot-otsikon alta näet, miten ajoitus on kuormittanut vaiheen, hyödyllinen erityisesti silloin kun kuorma jakaantuu kapasiteetin vuoksi usealle päivälle.
