Työ valmiina-tieto



Ohjelma ehdottaa Työ valmiina -päivämääräksi nykyistä päivää lisättynä tuotteen valmistusajalla. Tuotteen valmistumisajan kerrot nimikerekisterissä Toimittajat -välilehdellä antamalla toimitusajan päivissä (ensimmäiselle toimittajalle). Mikäli tietoa ei ole, ehdottaa ohjelma seitsemää (7) päivän päähän valmistumista.

Tuoterakenteessa voit lisätä myös viimeiselle työvaiheelle Asettumisaikaa. Viimeisen vaiheen Asettumisaika lisätään viimeisen vaiheen jälkeen ja se tulee Työ valmiina –ajaksi.

Lue lisää hakusanalla Asettumisajan käyttö.



Ajoitukseen liittyviä asetuksia Toimintokeskus Tuotanto.



Asetus

Selite

Arvo

NEW_TIME_ORDER

Uuden tuotantotyön kellonajan hakujärjestys: 0=NEW_TIME (Oletus), 1=MT->NEW_TIME

0=Uusi tuotantotyö –näyttöön haetaan kellonaika myyntitilausriviltä.

1=Uusi tuotantotyö –näyttöön haetaan kellonaika toimintokeskuksesta NEW_TIME-Asetuksesta.

Huomaa!

EXMILL_DATE-Asetus huomioidaan vielä lisäksi.

Lue lisää hakusanalla Myyntitilausrivin toimitusaikaan kellonaika.

EXMILL_DATE

Valmistuspvm ehdotus

Työ valmiina -ehdotus on toimituspäivä vähennettynä asetuksen arvolla (päiviä).

NEW_TIME

Uuden tuotantotyön ankkuriaika ehdotus.

Ajoituksen ankkurikellonajaksi ohjelma ehdottama kellonaika. Oletuksena 14:00.



Esimerkissä VALMIS tuotteen viimeisellä työvaiheella on 60min Asettumisaikaa. Se lisätään viimeisen työvaiheen perään, eli Työ valmiina -aika on 60min viimeisen työvaiheen valmistumisen jälkeen.




Kuva: NEW_TIME_ORDER=1 joten ohjelma ehdottaa myyntitilauksen toimitusaikaa työn valmistumisajaksi ja Taaksepäin-ajoitus ajoittaa vaiheet 60min siitä taaksepäin.



AIMO

Jos otat tuotannon AIMO-toiminnot käyttöön, ohjelma näyttää tekoälyn laskemat arviot työn ja vaiheiden valmistumisajoista sekä päivämäärästä.




Kuva: Uusi tuotantotyö -näytölle on valittu Aimo-tyylitiedostot.
Ohjelma näyttää työn rivillä Vaiheet valmiina – Aimo -päivämäärän, joka on viimeisenä valmistuvan vaiheen päivä ja Vaiheiden kesto -Aimo -luvun, joka on työvaiheilla olevien Kesto – Aimo -minuuttien summa.
Työvaiheriveillä on vaihekohtaisesti Kesto – Aimo -minuutit ja Valmiina – Aimo -päivämäärä, joka on arvio vaiheen valmistumispäivästä.



Aimo-soluissa on arvio valmistusajasta ja päivämäärästä, jonka tekoäly laskee edellisistä valmistuskertojen valmistumisajasta, luku on minuutteina. Kun viet hiiren Aimo -solujen päälle, ohjelma näyttää minuutit ja suluissa minuutit muutettuna tunneiksi ja minuuteiksi, sekä lyhyen kuvauksen kentästä.

Huomaa!
Aimo käyttää arvioimiseen valmistumisien historiaa, eli Aimo-pystyy arvioimaan vaiheiden kestoja ja valmistumispäiviä ainoastaan siinä tapauksessa, että vaiheet on aloitus- ja lopetusleimattu silloin kun ne on oikeasti aloitettu ja lopetettu. Näet Aimo-toimintojen opetuksen yhteydessä jo arvioiden luotettavuusprosentin. Lukujen luotettavuus on sitä parempi, mitä enemmän on historiaa. Lue lisää hakusanalla Aimo.



Työ valmiina



Työ valmiina –päivämäärä on myös Tuotantolista-näytössä.

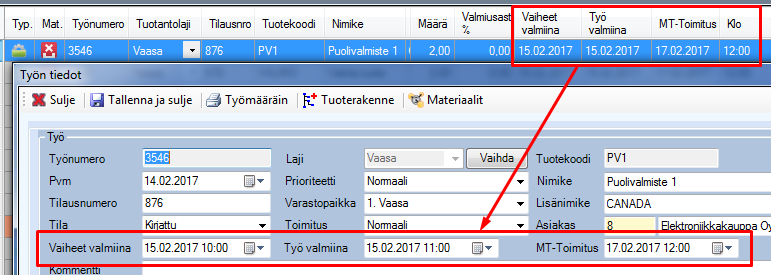

Kuva: Työn tiedot –näytössä näkyy kellonaikakin Vaiheet valmiina -, ja Työ valmiina –kentässä.



Ajoitus ottaa ankkuripäivämäärän tilausriviltä. Voit kuitenkin asettaa ankkuripäivän myös näytön yläosaan, yläosan ankkuripäivä on voimakkain.



Esimerkkejä:



VALMIS-tuotekoodi, jolla on kaksi vaihetta. Ensimmäistä vaihetta valmistuu 1 tunnissa ja toista 2 tunnissa. Tuotantokoneilla yksi työvuoro, joka alkaa 08:00 ja loppuu 16:00. Ruokatuntia ei vähennetä kuormituksesta.

Laitetaan työn alle 1 kappaletta ja annetaan valmistumispäiväksi 29.5.2009 klo 14:00.



Vaihe

Kesto min

Alkaa

Loppuu

Huomioita

Ensimmäinen

60

29.5.2009 12:29

29.5.2009 13:29



Toinen

20

29.5.2009 13:30

29.5.2009 14:00





Laitetaan työn alle 90 kappaletta ja annetaan valmistumispäiväksi 17.6.2009 klo 14:00.



Vaihe

Kesto min

Alkaa

Loppuu

Huomioita

Ensimmäinen

5400

25.5.2009 14:59

10.6.2009 8:59

välissä 4 ei-työpäivää. Työn kesto 11 pv ja 2 h

Toinen

2700

10.6.2009 09:00

17.6.2009 14:00





Laajennetaan esimerkkiä siten, että VALMIS -tuote sisältää kaksi puolivalmistetta PV1 (1 kpl) ja PV2 (2 kpl). Kummallakin on yksi työvaihe ja tuotteita valmistuu 1 tunnissa.



Laitetaan työn alle 1 kappaletta ja annetaan valmistumispäiväksi 29.5.2009 klo 14:00.



Tuote

Vaihe

Kesto min

Alkaa

Loppuu

Huomioita

PV2 (2 kpl)

Kokoonpano

120

29.5.2009 9:25

29.5.2009 11:25



PV1

Kokoonpano

60

29.5.2009 11:27

29.5.2009 12:27

Tuotteiden väliin 2 min

VALMIS

Ensimmäinen

60

29.5.2009 12:29

29.5.2009 13:29



VALMIS

Toinen

20

29.5.2009 13:30

29.5.2009 14:00





Tuotantoon siirretyttä töitä voi myös uudelleenajoittaa. Lue lisää uudelleenajoituksesta hakusanalla Työn tiedot.
