Tuotantotöiden uudelleenajoitus



Voit ajoittaa työn vaiheen, tai vaiheet uudelleen tuotantolistalta Muokkaa (F11) -toiminnolla. Oletuksena ajoitukseen on valittu kaikki työvaiheet mutta voit kuitenkin ajoittaa myös vain valitsemasi vaiheen/vaiheet. Materiaalit-sarakkeen valitsemalla ajoitus huomioi myös rakennemateriaalien kumulatiivisen saatavuuden. Materiaalit-valintaa käytettäessä et voi ajoittaa taaksepäin.

Huomaa! Valitse ensin ensimmäinen työvaihe johon ajoituksen on tarkoitus kohdistua ja muuta ankkuripäivää vasta sen jälkeen. Muuten ankkuripäivän muutos muuttaa aina ensimmäisen työvaiheen aloituspäivää.




Kuva: Ajoita-valinta jätetty vain viimeiselle vaiheelle, viimeinen vaihe valittu aktiiviseksi, muutettu ankkuripäiväksi 16.1.2017 08:00 ja ajoitettu Eteenpäin-toiminnolla (vain viimeinen vaihe ajoittuu).



Voit myös ajoittaa useita töitä kerralla uudelleen tuotantolistan Tiedosto Ajoita uudelleen –toiminnolla. Töiden uudelleenajoitus -näytön ajoitustoiminnot on tarkoitettu käytettäväksi poikkeustapauksissa kuten esimerkiksi Tuotanto-sovelluksen, tai automaattiajoituksen käyttöönoton yhteydessä.

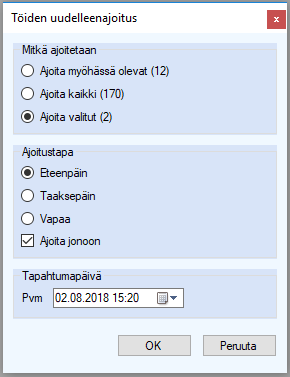

Kuva: Tuotantolistasta on valittu 2 työtä, jotka ajoitetaan Töiden uudelleenajoitus -näytön Ajoita valitut -, Eteenpäin- ja Ajoita jonoon –optioilla.



Ohjelma kysyy aluksi, mitkä työt ajoitetaan uudelleen. Myöhässä olevat –valinta niitä töitä, joiden aloitusajankohta on jo ohitettu. Kaikki–valinta koko tuotantolistaa (ei Valmis-tilassa olevia) ja Valitut–valinta tuotantolistassa valitsemiasi rivejä (Ctrl- tai Shift-painikkeen ja hiiren avulla valitut).



Anna Tapahtumapäivä -päivämäärä sekä kellonaika (=ajoituksen ankkuri). Ohjelma järjestää valitsemasi työt Työ valmiina –päivällä ja lisäksi tuotantolistan järjestys (oletuksena työnumerojärjestyksessä). Ohjelma ajoittaa ensimmäiseksi vanhimman työn, toiseksi vanhimman ja niin edelleen.



Eteenpäin -valinnalla ohjelma ajoittaa työt uudelleen siten, että listan ensimmäinen työ saa aloitusajaksi tapahtumapäivä -kohtaan määrittämäsi ajan.
Taaksepäin -valinnalla Tapahtumapäivä-ajasta lasketaan ajoitukset taaksepäin, jolloin viimeisen työvaiheen lopetus on Tapahtumapäivä-päivänä.
Vapaa-valinnalla työt ajoitetaan uudelleen tapahtumapäivästä seuraavaan ensimmäiseen vapaaseen hetkeen. Oletuksena ohjelma ajoittaa valitsemasi työt alkamaan/päättymään Tapahtumapäivä-aikaan.
Ajoita jonoon –valinnalla ohjelma ajoittaa työt jonoon, Ajoita jonoon –valintaa kannattaa käyttää, jos valitset tuotantolistasta esimerkiksi yhden myyntitilauksen työt ja haluat ajoittaa ne tehtäväksi ennen tilauksen toimituspäivää. Lue lisää ajoitustavoista hakusanalla Aikojen käsittely Uusi tuotantotyö.

Valitsemalla OK ohjelma suorittaa ajoitustoiminnon. Toiminto esittää etenemispalkin ja sulkee näytön lopuksi. Ohjelma siirtää valitsemasi työt niiden olemassa olevan aloitusajan mukaisessa järjestyksessä ja järjestää työt antamastasi ajankohdasta eteenpäin.
